Tidslinje
I de kommende år kommer der til at være mange anlægsaktiviteter på Bornholm. Opførelsen af et stort transformeranlæg på Sydbornholm og et stort antal havvindmøller, der opstilles syd for Bornholm, er nogle af de helt store opgaver.

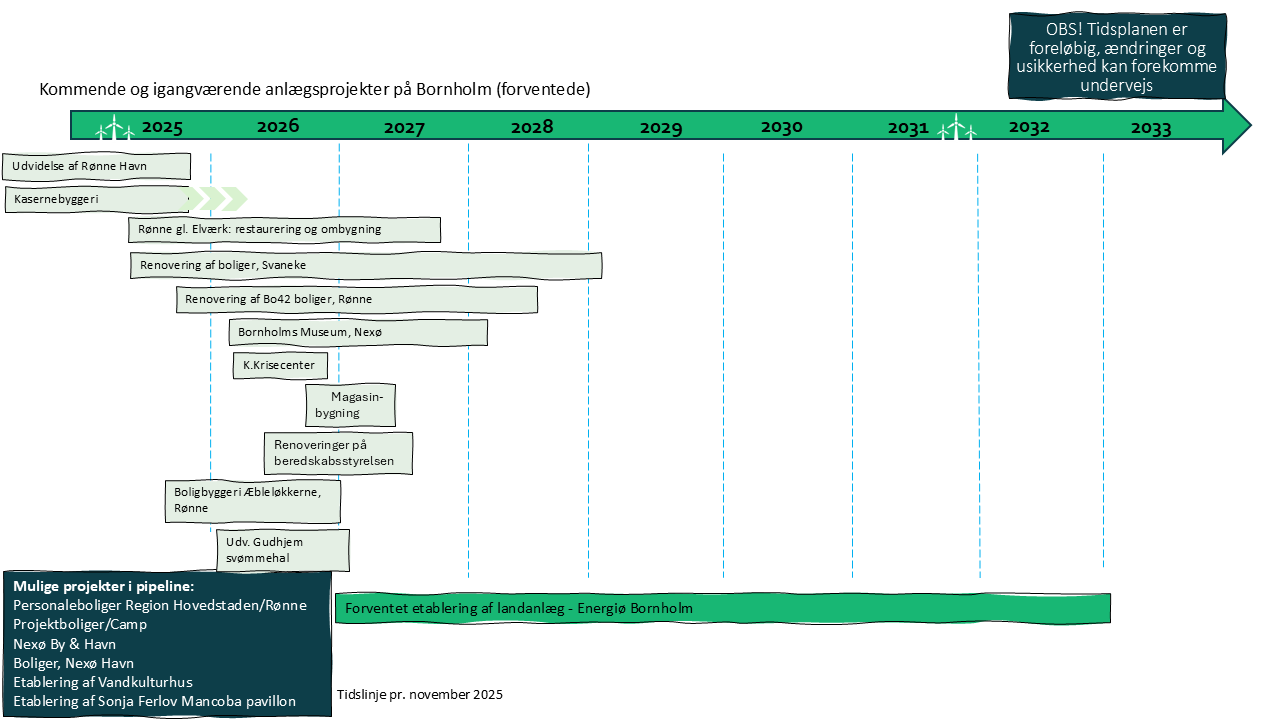

Men det er ikke blot etableringen af Energiøen, der kommer til at skabe aktivitet på Bornholm. Der er planlagt en lang række større anlægsopgaver, som også kommer til at skabe aktivitet og behov for arbejdskraft.
Se tidslinjerne nedenfor for at få overblik over etablering af Energiøen og øvrige anlægsprojekter på Bornholm i de kommende år.
Der er én tidslinje for etablering af energiøen og én for de større planlagte anlægsprojekter på Bornholm i de kommende år.
Læs nærmere om aktiviteterne de pågældende år, ved at folde aktiviteterne ud under årstallene.

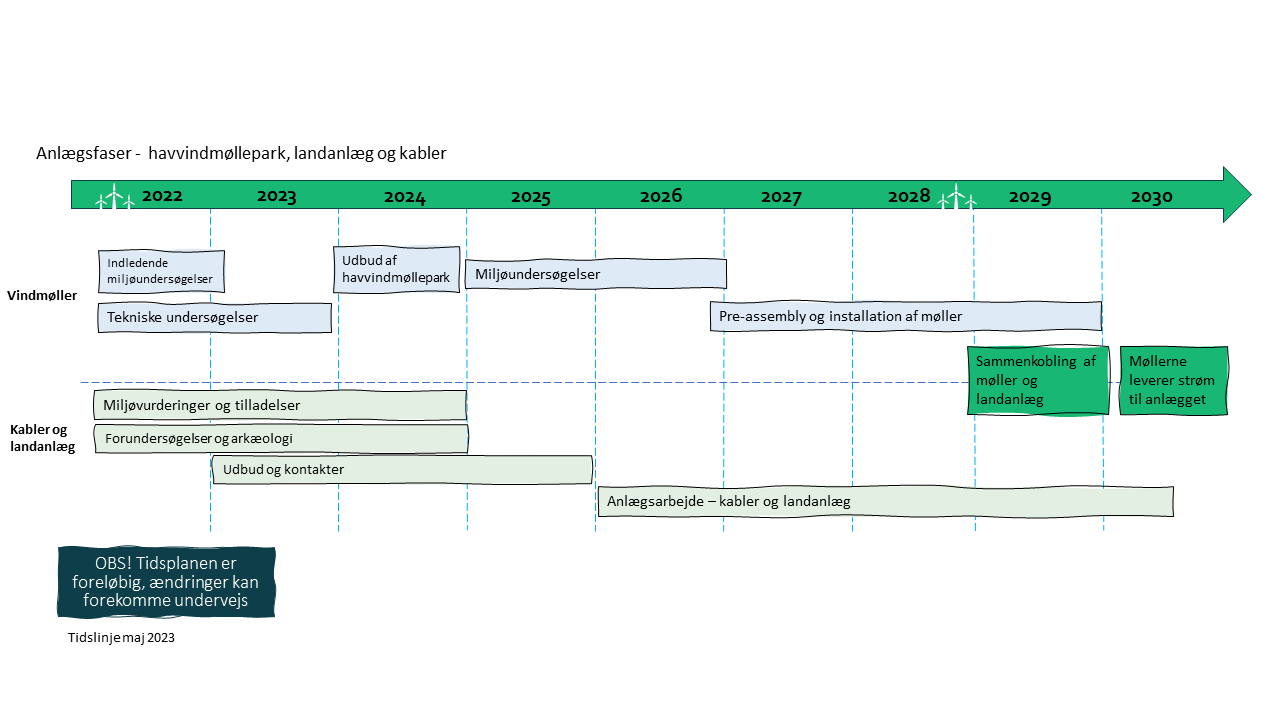

2022
Se aktiviteter
Indledende miljøundersøgelser (Havvindmøller)
Opstart af miljøundersøgelser i forhold til placering af havvindmøller
Indledende miljøundersøgelser (Landanlæg)
Indledende miljøundersøgelser i forhold til placering af landanlæg
2023
Se aktiviteter
Markedsdialog
Energistyrelsen har gennemført markedsdialog om havvindmølleparken - principper under udvikling fortsat
Udbud havvindmølleparker
Energistyrelsen forventer annoncering af udbud på havvindmøller afventes
2024
Se aktiviteter
Offentliggørelse af vindere (havvindmøller)
Energistyrelsen forventer at indgå kontrakt(er) på baggrund af udbud på havvindmøller afventes , men ikke før ultimo 2026
2025
Se aktiviteter
Forventet kontraktindgåelse på havvindmøllepark

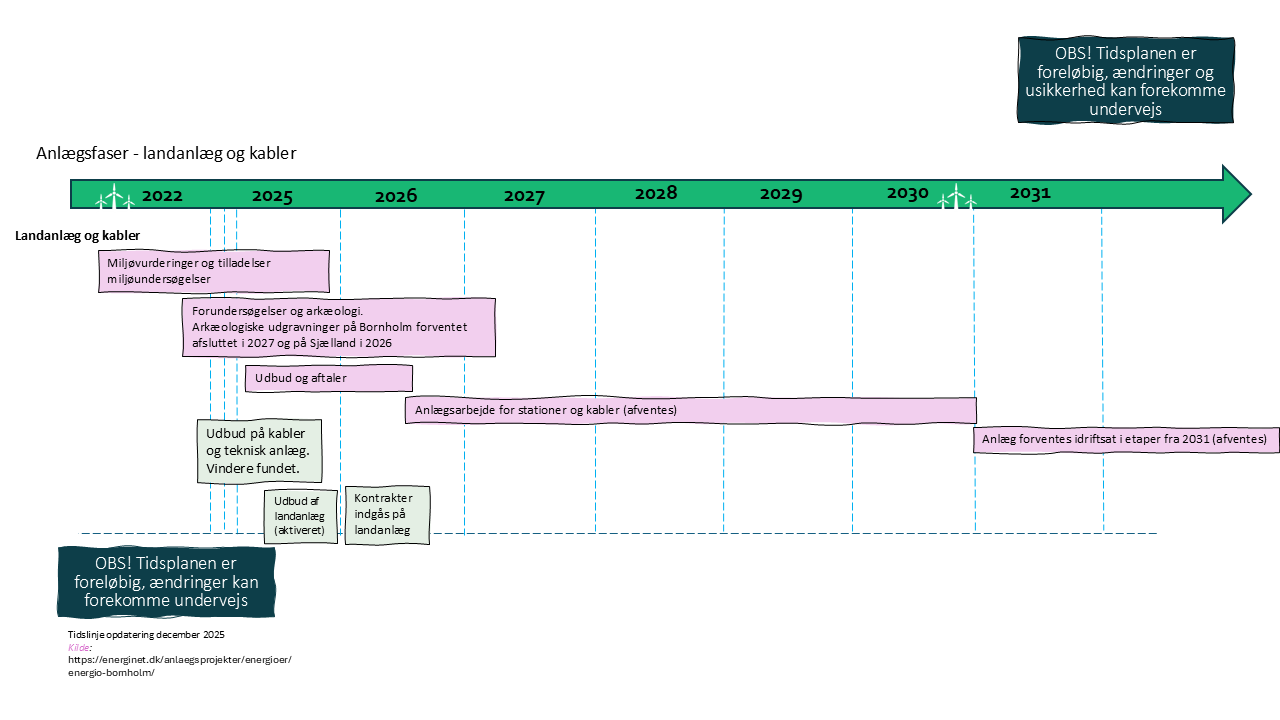

Forventet udbud landanlæg
Energinet forventes at annoncere deres udbud på landanlæg i 4. kvartal 2024 - genoptaget i september 2025
Energistyrelsen forventes at indgå kontrakt(er) med vinder(e) af havvindmølleudbud - udsat
Miljøundersøgelser
Forventet opstart af miljøundersøgelser ift. havvindmøller
Efter udbud og når den endelige vider er fundet gennemføres nye undersøgelser for mere præcise punkter i havet.
Forventet udbud landanlæg
Energinet forventes at annoncere deres udbud på landanlæg i 4. kvartal 2024 - genoptaget i september 2025
Forventet udbud kabler
Kabler fra Havvindmølleparken til land og mellem møllerne udbydes af Energistyrelsen i forbindelse med udbud af havvindmølleparken(ne)
udbud for havvindmølleparkerne er ikke meldt ud
Offentliggørelse af vinder (landanlæg)
Energinet forventes at offentliggøre vinderen af udbuddet på landanlægget i andet første kvartal 2026.
Energinet er bygherre på etableringen af landanlægget.
2026
Se aktiviteter
Forventet kontraktindgåelse på landanlæg
Forventet udbud landanlæg
Energinet forventes at annoncere deres udbud på landanlæg i 4. kvartal 2024 - genoptaget i september 2025
Energinet forventes at indgå kontrakt med vinder af landanlæg udbud medio 2026
Opstart kabellægning
Forventet opstart af kabellægning
Opstart etablering af landanlæg
Forventet opstart af etablering af landanlæg
2027
Se aktiviteter
Opstart preassembly og installation af møller
Preassembly og opstart af installation af møller (afventes)
2028
Se aktiviteter
2029
Se aktiviteter
Sammenkobling - havvindmøller og landanlæg
Udbud for havvind afventes
Forventet sammenkobling af møller og landanlæg efter 2030
2030
Se aktiviteter
Energiø Bornholm leverer grøn strøm
Det planlægges at Energiø Bornholm er fuldt funktionsdygtig efter 2030
